Как привести в порядок участок после строительной бригады: полное руководство
Пошаговое руководство от инженеров «Дом Оз»: как правильно привести участок в порядок после строительной бригады. Разбираем 5 этапов — от вывоза мусора и расчистки до выравнивания рельефа, восстановления плодородного слоя и подготовки к ландшафтным работам.
Содержание
- Что остаётся после строителей: реальная картина
- Первый выезд на участок: что смотрим в первую очередь
- Этап 1. Вывоз строительного мусора: скрытая часть айсберга
- Этап 2. Расчистка от поросли и корчёвка пней
- Этап 3. Выравнивание рельефа и ликвидация колей
- Этап 4. Восстановление плодородного слоя
- Этап 5. Подготовка к ландшафтным работам
- 5 ошибок, на которых владельцы теряют сотни тысяч
- Чек-лист приёмки участка у строителей
- Заключение

Что остаётся после строителей: реальная картина
За 12 лет работы мы привели в порядок больше 200 участков после строительных бригад. И если обобщить опыт, картина всегда одна и та же. Дом стоит, фасад готов, а вокруг — то, на что у строителей просто не поднялась рука.
Вот что мы находим практически на каждом объекте:
- Закопанный строительный мусор. Обрезки арматуры, куски бетона, битый кирпич, остатки опалубки, пустые мешки из-под смесей. Строители часто закапывают это прямо на участке — в низинах, вдоль забора, под будущими дорожками. Через 2–3 года грунт просядет, и «сюрпризы» вылезут наружу.
- Глубокие колеи от техники. Бетономешалки, манипуляторы, самосвалы с бетоном оставляют колеи глубиной 20–40 см. После первого же дождя они превращаются в болото.
- Утраченный плодородный слой. При устройстве фундамента, подсыпках и подъездах техники верхние 15–30 см плодородки либо срезаны, либо перемешаны с глиной и строительными отходами. На таком «бутерброде» газон не приживётся — проверено.
- Заросли сорняков и молодая поросль. За 8–18 месяцев стройки участок зарастает берёзой, ивой, бурьяном в рост человека. Если не убрать сейчас — через 2 года придётся вырубать молодой лес.
- Разливы ГСМ и цементного молока. Пятна масла, бензина, раствора на грунте — это мёртвые зоны, где ничего не будет расти годами. Их нужно снимать и вывозить отдельно.
- Повреждённые коммуникации. На нескольких объектах мы находили раздавленные дренажные трубы, перебитые кабели и треснувшие канализационные колодцы — всё это «наследство» заездов техники.
Важно
попытка сразу заложить газон или высадить растения на таком участке — это гарантированные переделки через 1–2 сезона. Корни упрутся в бетон, газон провалится в закопанную опалубку, а дорожки «поведёт» на просевшем грунте. Переделка обходится в 3–5 раз дороже правильной подготовки.
Первый выезд на участок: что смотрим в первую очередь

Прежде чем вызывать технику и заказывать контейнеры, нужно понять реальный объём работ. На первом выезде мы всегда делаем три вещи:
1. Обход с рулеткой и нивелиром
Проходим весь участок, отмечаем на плане:
- зоны с явным строительным мусором (включая подозрительные «просадки» грунта — под ними почти всегда что-то закопано);
- глубокие колеи и зоны с нарушенным рельефом;
- места с повреждённым или отсутствующим плодородным слоем;
- деревья и кустарники, которые нужно сохранить;
- места вероятных повреждений подземных коммуникаций.
2. Шурфы в 3–5 точках
Копаем ямы глубиной 40–50 см и смотрим, что внутри. На одном из последних объектов в Истре под 20 см «плодородки» оказался слой битого кирпича толщиной 15 см, а под ним — чистая глина. Без шурфов мы бы об этом не узнали.
3. Замер уклонов
Нивелиром проверяем, куда уходит вода. Если после дождя лужи стоят по 2–3 дня — нужен не только выравнивание, но и дренаж. Это принципиально разные бюджеты.
Совет инженера
приезжайте на участок сразу после хорошего дождя. Вода покажет все низины, проблемные зоны и направления стоков лучше любого нивелира.
Этап 1. Вывоз строительного мусора: скрытая часть айсберга
Это самый недооценённый этап. Владельцы часто смотрят на видимые кучи мусора и думают: «Ну, пара контейнеров — и готово». А потом начинаются сюрпризы.
Что вывозим обязательно:
- Крупногабарит. Остатки опалубки, доски, арматура, кирпичный бой, куски бетона. Собирается в контейнеры 8–27 м³ и вывозится на полигон.
- Закопанный мусор. Раскапываем, выбираем, вывозим. Это самая грязная и трудоёмкая часть работы, но пропускать её нельзя.
- Химические отходы. Емкости из-под красок, растворителей, ГСМ, остатки цементных смесей. Требуют отдельной утилизации — не на обычный полигон.
- Загрязнённый грунт. Если на участке есть пятна масла, бензина, цементного молока — этот грунт снимается отдельным слоем (обычно 10–20 см) и вывозится как загрязнённый.
Реальные цены по Москве и МО (на сентябрь 2026):
- Контейнер 8 м³ с вывозом — от 9 000 до 14 000 ₽.
- Контейнер 27 м³ (лодочка) — от 22 000 до 32 000 ₽.
- Погрузка мусора вручную — 600–900 ₽/м³.
- Раскопка и вывоз закопанного мусора — от 1 800 до 2 800 ₽/м³ (с погрузкой).
- Вывоз загрязнённого грунта — от 1 500 ₽/т.
Важно
средний участок 10–15 соток после стройки даёт от 15 до 40 м³ видимого мусора и ещё 5–15 м³ закопанного. Бюджет только на вывоз — от 60 000 до 180 000 ₽. Если кто-то обещает «всё вывезти за 20 тысяч» — скорее всего, мусор просто закопают в другом месте участка.
Этап 2. Расчистка от поросли и корчёвка пней

Берёза-самосев в 2–3 метра высотой, бурьян по пояс, пни от деревьев, которые строители «временно» срубили. Всё это нужно убрать до начала планировки.
Порядок работ:
- Механизированный покос. Мотокосой или трактором с роторной косилкой проходим весь участок. Это базовая операция — без неё даже рельеф не увидишь.
- Вырубка молодой поросли. Берёза, ива, осина, клён ясенелистный — всё, что выросло за время стройки. Рубим под корень, пни корчуем. Если оставить — через 3 года получите молодой лес.
- Корчёвка пней. Три варианта: механическая корчёвка трактором (дёшево, но грубо), пнедробилка (аккуратно, но дороже), химическое разложение (долго, 1–2 года). Для большинства участков оптимум — пнедробилка: быстро, чисто, без повреждения соседних корней.
- Удаление кустарника. Дикая малина, шиповник, ежевика, сирень-дичок — всё выкорчёвываем с корнями. Просто срезать надземную часть недостаточно — через сезон поросль пойдёт снова.
Ориентир по ценам:
- Покос травы и бурьяна — от 300 до 700 ₽/сотка.
- Вырубка дерева с корчёвкой пня — от 3 500 до 12 000 ₽ за дерево (зависит от диаметра).
- Пнедробилка — от 1 500 ₽ за пень диаметром до 40 см.
- Корчёвка кустарника — от 250 ₽/м².
Совет мастера
если на участке есть деревья, которые хотите сохранить, — оградите их приствольные круги радиусом минимум 3 метра от ствола. Заезд техники в эту зону уплотнит грунт так, что дерево может погибнуть в течение 2–3 лет. Видел такое на объекте в Жуковке: спасали 80-летнюю ель, которую строители «случайно» закатали в бетонную площадку.
Этап 3. Выравнивание рельефа и ликвидация колей
После вывоза мусора и расчистки участок наконец-то виден целиком. И тут обычно выясняется, что рельеф далёк от идеала: колеи от самосвалов, просадки грунта над закопанным мусором, нарушенные уклоны.
Как мы делаем выравнивание:
- Черновая планировка. Мини-погрузчиком (Bobcat, Cat) или мини-экскаватором срезаем бугры, засыпаем ямы и колеи. Важно: работаем по нивелиру, а не «на глаз».
- Формирование уклонов. От дома — минимум 2 см на каждый метр в сторону границ участка или ливнеприёмников. Это критично для отмостки и фундамента.
- Послойное уплотнение. Там, где были ямы или раскопы, грунт засыпается слоями по 20–25 см с уплотнением виброплитой. Иначе через сезон всё просядет.
- Тонкая планировка. Финальное выравнивание с точностью до 2–3 см. Делается вручную или мини-техникой с лазерным нивелиром.
Цены на земляные работы:
- Планировка участка мини-техникой — от 1 500 до 3 500 ₽/сотка.
- Устройство уклонов с нивелиром — от 2 000 ₽/сотка.
- Уплотнение виброплитой — от 400 ₽/м².
- Тонкая планировка вручную — от 600 ₽/м².
Важно
никогда не начинайте выравнивание без проверки подземных коммуникаций. На двух объектах за последний год техника перебивала трубы ливнёвки и кабели, которые строители «забыли» обозначить. Перед работой — либо геопоиск, либо хотя бы ручной шурф в ключевых точках.
Этап 4. Восстановление плодородного слоя
Это тот этап, на котором экономят чаще всего. И именно он определяет, будет ли газон зелёным, а деревья — здоровыми.
Что делаем:
- Снимаем повреждённый слой. Если верхние 10–30 см перемешаны с глиной, мусором или загрязнены — срезаем и вывозим. Оставлять нельзя.
- Завозим плодородный грунт. Для газона — слой 15–20 см, для посадочных мест — 30–50 см. Объём считаем по площади и толщине.
- Расстилаем и планируем. Грунт распределяется равномерно, уплотняется, выравнивается по проектным отметкам.
- Анализ почвы. По желанию — берём пробы и отдаём в лабораторию. По результату корректируем pH, вносим удобрения, улучшаем структуру.
Цены на грунт и работы:
- Плодородный грунт с доставкой — от 1 800 до 2 600 ₽/м³ (зависит от объёма и расстояния).
- Чернозём — от 2 600 до 3 000 за 1м².
- Расстилка грунта с планировкой — от 350 до 600 ₽/м².
- Анализ почвы в лаборатории — от 3 500 ₽ за комплексный тест.
Совет дендролога
не берите самый дешёвый грунт «с полей». На одном из объектов в Красногорске клиент сэкономил 40 тысяч на грунте — а через год весь газон покрылся осотом и полевым вьюнком. В «плодородке» были семена сорняков и корневища. Требуйте сертификат, а лучше — сами съездите на базу и посмотрите, что вам везут.

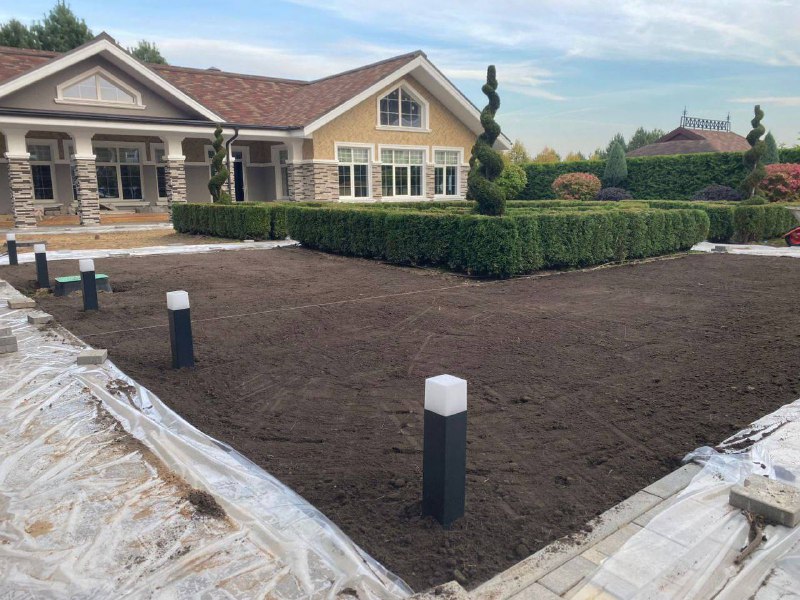

Этап 5. Подготовка к ландшафтным работам

Когда участок очищен, выровнен и покрыт свежим грунтом, он готов к следующему шагу — ландшафтному благоустройству. Но перед стартом — ещё несколько важных моментов.
Что делаем перед ландшафтом:
- Топографическая съёмка. Если её не делали строители — заказываем. Без точных отметок высот нормальный проект не получится.
- Проектирование дренажа. Если по результатам обследования участок переувлажнён — дренаж проектируем и монтируем ДО газона и посадок. Иначе придётся всё вскрывать.
- Прокладка труб автополива. Магистрали и зоны полива укладываются в грунт до устройства газона.
- Разбивка функциональных зон. По проекту размечаем дорожки, площадки, зоны отдыха, посадочные места.
- Временное ограждение. Чтобы защитить подготовленный участок от заезда техники и вытаптывания во время ландшафтных работ.
Только после этого можно начинать мощение, посадку деревьев, укладку газона и остальные ландшафтные работы.
5 ошибок, на которых владельцы теряют сотни тысяч

За годы работы мы видели практически все типовые ошибки. Вот пять самых дорогих:
- «Закопаю — никто не увидит». Строительный мусор закапывают на участке, чтобы не тратиться на вывоз. Через 2–3 года грунт проседает, газон проваливается, дорожки «ведёт». Переделка — от 150 000 ₽.
- Выравнивание без дренажа. Участок выровняли «в ноль», но воду отводить некуда. После первого дождя всё стоит. Газон выпревает, фундамент подтапливается. Устройство дренажа post factum — от 250 000 ₽.
- Дешёвый грунт. Купили «плодородку» без сертификата — получили бурьян и глину. Перезавоз грунта и пересев газона — от 180 000 ₽.
- Посадка деревьев до выравнивания. Деревья посадили, а потом участок выравнивали техникой. В итоге деревья оказались то в яме, то на холме. Пересадка крупномеров — от 15 000 ₽ за дерево.
- Работа без проекта. «Сделаем красиво на глаз». Через год — переделка по нормальному проекту. Потери — от 30% бюджета.
Важно
средняя стоимость переделки неправильно подготовленного участка 10–15 соток — 400 000–800 000 ₽. Правильная подготовка «под ключ» на том же участке — 250 000–450 000 ₽. Экономия на старте обходится в 2–3 раза дороже.
Чек-лист приёмки участка у строителей
Чтобы не разгребать последствия чужой работы, ещё до подписания акта приёмки у строителей проверьте:
- ✅ Все строительные отходы вывезены (включая закопанные).
- ✅ Колеи от техники засыпаны и уплотнены.
- ✅ Плодородный слой сохранён и складирован в отведённом месте (а не размазан по участку).
- ✅ Нет разливов ГСМ, цементного молока, краски.
- ✅ Подземные коммуникации обозначены и защищены.
- ✅ Деревья, которые нужно сохранить, ограждены.
- ✅ Отмостка вокруг дома сделана с правильными уклонами.
- ✅ Ливневая канализация работает и отводит воду за пределы участка.
Если хотя бы один пункт не выполнен — фиксируйте в дефектной ведомости и требуйте устранения до подписания акта. После подписания доказать что-либо будет практически невозможно.
Заключение
Привести участок в порядок после строительной бригады — это не просто «убрать мусор и разровнять». Это комплекс инженерных и земляных работ, от качества которых зависит будущее всего вашего сада на ближайшие 20–30 лет.
Правильная последовательность: оценка → вывоз мусора → расчистка → выравнивание → восстановление грунта → подготовка к ландшафту. Пропуск или удешевление любого этапа — это гарантированные проблемы в будущем.
Если вы не уверены в своих силах или хотите получить гарантированный результат — доверьте эту работу профессионалам. Инженеры компании «Дом Оз» проведут полное обследование участка, составят дефектную ведомость и смету, выполнят все работы с гарантией по договору.
Заказать выезд инженера или получить бесплатную консультацию можно в разделе «Контакты». Реализованные проекты по подготовке и благоустройству участков — в нашем «Портфолио».
Нужен заезд под технику? Асфальтирование участков — смета за 1 день.
